Nou enllumenat led a Les Corts
Les obres a Pedralbes es faran en vuit fases per reduir l’impacte en la mobilitat.

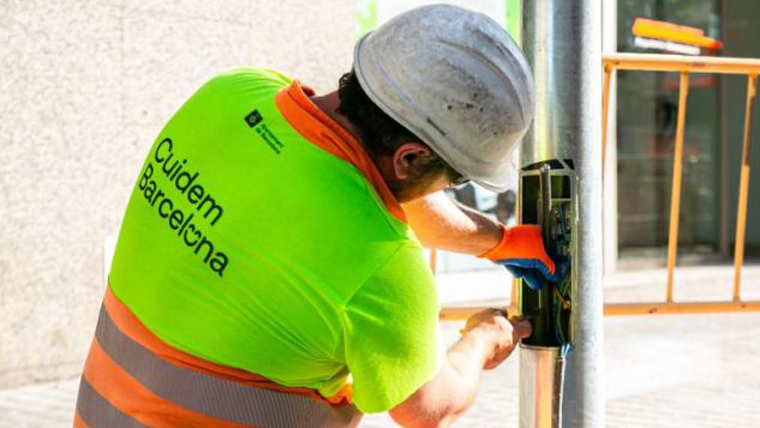

El Districte de les Corts inicia un pla de millora de l’enllumenat públic que transformarà la il·luminació dels carrers de Marquès de Mulhacén, Bosch i Gimpera i Cavallers. Els treballs, que s’allargaran fins al 30 d’octubre, serviran per renovar l’escomesa, les connexions i els quadres elèctrics, a més de substituir els fanals actuals per nova tecnologia led, molt més eficient i sostenible.
Per reduir al màxim l’impacte en la mobilitat del barri, la intervenció s’ha planificat de manera progressiva en vuit fases diferenciades:
- Fase 1 (23 juny – 10 juliol): Carrer Marquès de Mulhacén (costat Besòs). S’ocuparà la vorera i el cordó de serveis. Els vianants es desviaran a la vorera oposada. No hi ha accessos residencials afectats.
- Fase 2 (6 – 24 juliol): Carrer Marquès de Mulhacén (costat Llobregat). Es farà un encreuament de calçada en dos trams per mantenir la via oberta. El pas de vianants es garantirà pel cordó de serveis.
- Fase 3 (13 – 31 juliol): Carrer de Cavallers (costat mar). Inclou un encreuament de calçada en dos trams. La vorera es mantindrà lliure per als vianants.
- Fase 4 (20 juliol – 7 agost): Carrer de Bosch i Gimpera (costat Besòs-muntanya). S’ocuparà la vorera durant els treballs, sense encreuaments de calçada previstos.
- Fase 5 (31 agost – 18 setembre): Després de la pausa estival, es reprenen les obres a Bosch i Gimpera amb un encreuament de calçada al carrer del doctor Francesc Darder (en dues fases i sense afectar la vorera).
- Fase 6 (14 setembre – 2 octubre): Carrer de Bosch i Gimpera (costat Llobregat-mar), amb una nova intervenció a l’encreuament de doctor Francesc Darder.
- Fase 7 (28 setembre – 9 octubre): Treballs a l’encreuament amb el carrer de Borrell i Soler, mantenint la vorera totalment operativa.
- Fase 8 (5 – 30 octubre): Recta final al carrer de Cavallers (costat muntanya). Es completarà el pla amb l’encreuament de calçada de Marquès de Mulhacén.
Amb aquesta actuació, el barri no només guanyarà en seguretat i visibilitat nocturna, sinó que també avançarà cap a un model energètic més net gràcies a l’apagada de les antigues làmpades incandescents.
